高層住宅屋面保溫兼找坡一體化施工關鍵做法

發表時間:2025-08-26 09:04

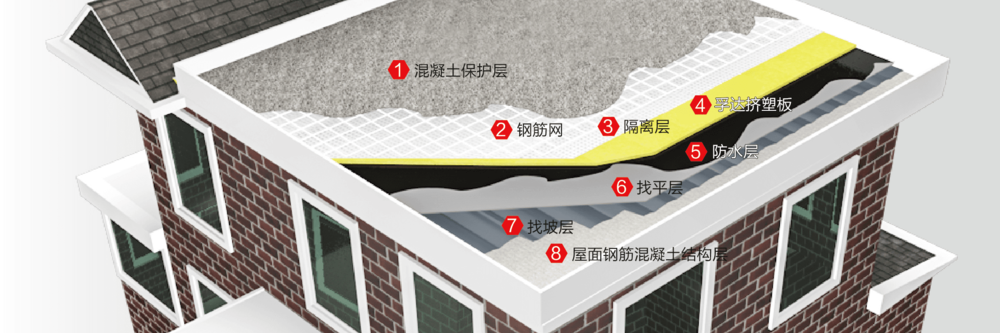

一、傳統做法的痛點
高層住宅屋面普遍采用“結構找坡+保溫板+保護層”三層體系,工序交叉多、荷載疊加大、易空鼓開裂。某項目統計,因找坡層開裂導致滲漏返修 68 處,平均維修成本 320 元/m2。泡沫混凝土一次成型保溫兼找坡,可將屋面荷載由 3.8 kN/m2 降至 2.6 kN/m2,施工周期由 7 d 縮短至 3 d。


二、材料與性能指標

  1. 泡沫混凝土密度等級 400 kg/m3,28 d 抗壓強度≥2.0 MPa;

  2. 導熱系數≤0.10 W/(m·K),滿足屋面保溫要求;

  3. 閉孔率≥75 %,吸水率≤10 %,抗凍等級 F25;

  4. 發泡劑:植物蛋白型,稀釋倍率 1:40,泡沫密度 50 ±5 kg/m3。

三、厚度與坡度一次控制

  1. 厚度分區
    最低處 80 mm,最高處 180 mm,平均坡度 2 %,誤差±5 mm;

  2. 控制工具
    激光掃平儀 + 預制 U 型鋁合金導槽,導槽間距 2 m,隨澆隨拔;

  3. 厚度檢測
    鋼釬插測法:每 10 m2 測 1 點,合格率≥95 %。

四、現場拌制與泵送

  1. 投料順序
    水→水泥→發泡劑→穩泡劑,攪拌 120 s;

  2. 泵送壓力
    螺桿泵出口壓力 0.4 MPa,輸送距離≤100 m;

  3. 分層澆筑
    每層厚度≤300 mm,間隔時間≤30 min,防止冷縫。

五、含水率與養護

  1. 初凝判定
    插釬無沉降 30 s 即初凝;

  2. 養護制度
    覆蓋塑料薄膜 48 h,保持表面濕潤;7 d 內禁止上人,14 d 內禁止重載。

  3. 含水率控制
    澆筑后 7 d 含水率≤20 %,方可鋪設防水卷材。

六、節點收口與荷載復核

  1. 女兒墻根
    泡沫混凝土上翻 150 mm,形成整體泛水;

  2. 設備基礎
    風機基礎四周預埋 Φ10 鋼筋錨腳,錨入 100 mm;

  3. 荷載復核
    施工完成后抽樣稱重,實際容重與理論偏差≤5 %。

七、常見問題與處理

  1. 表面開裂
    原因:風速大、水分蒸發快;處理:初凝后噴霧養護。

  2. 厚度不足
    原因:導槽移位;處理:局部補澆同配比泡沫混凝土。

  3. 強度不足
    原因:發泡劑過量;處理:調整發泡劑稀釋倍率,重新取樣檢測。

八、現場交底一句話
“密度 400、坡度 2 %、強度 2 MPa、含水 20 %,一次成型零返工。”班組長每日班前喊話,工人復誦三遍。

九、結語
通過發泡混凝土一次成型保溫兼找坡,高層住宅屋面實現減荷 30 %、縮短工期 50 %、零開裂零滲漏,后期零維修。
